煙臺港西港區LNG項目主體工程完工
2025年12月22日 09:16 來源:中新網山東

  中新網山東新聞12月22日電(馬興才 丁建東)日前,煙臺港西港區液化天然氣(LNG)項目順利完成“1130主體工程完工”的重要目標。

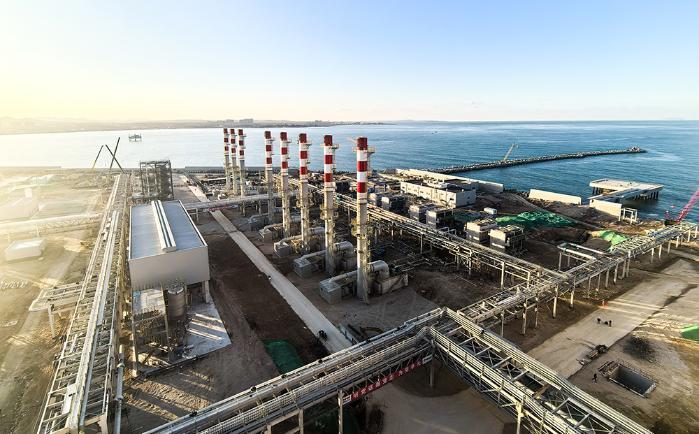

圖為項目現場。

  煙臺港西港區LNG項目一期工程總投資達83.16億元,項目設計周轉量590萬噸/年,最大氣化外輸能力4000萬立方米/日,核心建設內容包括5座20萬立方米全包容儲罐、1座26.6萬立方米的卸船碼頭、1座5萬立方米的裝船碼頭及配套工藝裝置等。

  隨著主體工程完工,項目將進入氮氣置換、預冷等投產前準備工作,全力沖刺2026年首船LNG接駁這一關鍵節點。

  在項目主體工程有序推進的同時,項目配套碼頭工程也已初步完成交工質量核驗。回顧碼頭建設歷程,施工團隊攻堅克難,成功突破多項技術瓶頸,累計完成382根鋼管樁、108根灌注樁打設作業,高效高質完成414件預制構件加工,順利完成橫梁、墩臺、集液池、工作平臺及控制樓平臺的澆筑任務,為后續LNG運輸船靠泊、接卸與轉運提供了堅實可靠的港口硬件保障。

  在接收站外圍,全長3183.2米的防波堤工程正加速向深海延伸,宛如一道“海上鋼鐵長城”守護著整個項目。承建單位中交廣航局以“百日攻堅”勞動競賽為抓手,創新管理機制、優化施工方案,持續推動工程建設提質提速。截至目前,防波堤已成功向深海推進523米,其余2660.2米水下進度完成約70%,工程總體進度超過60%。

  這座從藍圖中拔地而起的能源基地,正加速從規劃走向現實,將大幅提升山東省乃至華北地區天然氣應急調峰與儲備能力,為煙臺市打造“中國北方清潔能源中心”、服務國家“雙碳”戰略目標,提供實質性的支撐,為區域經濟社會高質量發展注入強勁的綠色動能。(完)
